Áridos para urbanización: tipos, criterios y aplicaciones

Tipos de áridos para urbanización pública: gravas, arenas, sauló y zahorra. Criterios de elección para plazas, viales, aceras y obras municipales.

Preguntas frecuentes

¿Qué áridos se usan en urbanización pública?

Las cuatro familias principales: zahorra (tot-u) 0/30 o 0/40 mm para bases granulares, gravas 12/20 o 20/40 mm para drenajes y rellenos, arenas 0/4 mm para asentado de adoquines y losas, sauló 0/20 mm para plazas peatonales y áreas con valor estético. La selección depende del tipo de tránsito previsto y de la geometría del proyecto.

¿Es obligatorio el marcado CE para áridos en obra pública?

Sí. Todos los áridos que se incorporen a obra pública requieren marcado CE según UNE-EN 13242 (capas granulares y tratadas), UNE-EN 12620 (hormigones), UNE-EN 13139 (morteros). Para obras del Estado se complementa con PG-3. Aportamos declaración de prestaciones específica del lote cuando se solicita en pliego.

¿Qué espesor de subbase necesita una calzada urbana?

Como referencia: aceras peatonales 15-20 cm de tot-u 0/20. Calzadas peatonales con paso de vehículo 20-25 cm de tot-u 0/30. Viales rodados estándar 25-30 cm. Plataformas industriales y zonas de carga 30-50 cm. El cálculo final depende de la categoría de tráfico (T) según pliego del proyecto y la capacidad portante del terreno.

¿Cuánto material necesito para una urbanización?

Cálculo orientativo: 1 m³ compactado de tot-u pesa 2.100-2.200 kg. Para una calzada de 1000 m² con espesor 25 cm: 250 m³ × 2,15 t/m³ ≈ 540 toneladas. A 24-25 t por bañera, son 22 cargas completas. La planificación logística (ritmo de extendido y compactación) se coordina con la dirección de obra.

La urbanización pública (plazas, viales, aceras, parques, espacios cívicos) consume grandes volúmenes de áridos en distintas funciones: bases granulares, drenajes, asentados, juntas. Esta guía repasa qué material elegir según la aplicación, qué normativa exige cada fase y cómo planificar el suministro.

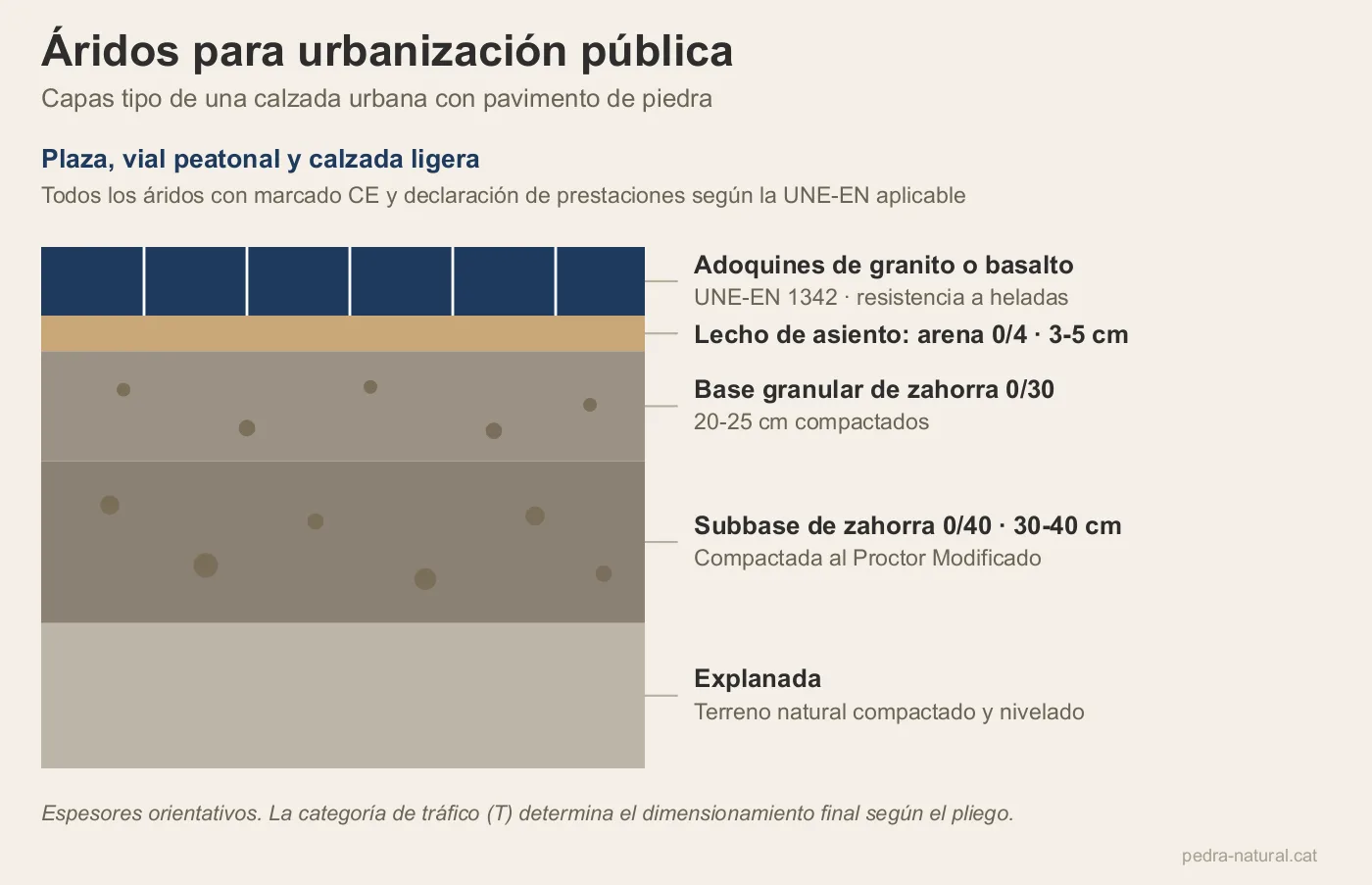

Capas tipo de una calzada urbana con áridos y pavimento de piedra natural
Capas de urbanización pública: explanada, subbase, base, lecho y pavimento

Estructura de un firme urbano

Un firme de urbanización pública se compone de varias capas con funciones diferenciadas. De abajo arriba: explanada (terreno natural compactado), subbase granular (zahorra 0/40, espesor 30-50 cm en obras pesadas, 20-30 cm en estándar), base granular (zahorra 0/30, espesor 20-25 cm), capa de asentado (arena 0/4 cribada, espesor 3-5 cm) y pavimento final (adoquines, losas, hormigón o aglomerado). Cada capa cumple una función estructural y todas deben dimensionarse según el tráfico previsto.

Materiales por aplicación

  • Subbases y bases de calzadas — Zahorra 0/30 o 0/40 mm con compactación al Proctor Modificado. La granulometría se ajusta al pliego del proyecto.
  • Aceras y viales peatonales — Zahorra 0/20 mm con espesor 15-20 cm. Tránsito puntual de vehículos contemplado.
  • Asentado de adoquines en sistema flexible — Arena 0/4 cribada o sauló 0/8 mm en cama de 3-5 cm. Junta posterior con arena cribada.
  • Asentado de losas grandes en sistema rígido — Mortero técnico sobre solera de hormigón armado. Junta cementada o de resina.
  • Plazas peatonales con valor paisajístico — Sauló 0/20 mm compactado, integración con pavimento de piedra natural, sin impermeabilización innecesaria.
  • Drenajes perimetrales y sumideros — Gravas 12/20 o 20/40 mm sin finos, con geotextil de separación.
  • Cama de tuberías y conducciones — Arena 0/4 mm o grava 6/12 mm según el tipo de tubería y la profundidad.

Normativa aplicable y declaración de prestaciones

Las obras de urbanización pública están sometidas a marcado CE obligatorio para todos los áridos que se incorporen al firme. Las normas habituales: UNE-EN 13242 (capas granulares y tratadas con conglomerantes hidráulicos), UNE-EN 12620 (áridos para hormigón), UNE-EN 13139 (áridos para morteros), UNE-EN 13383 (escollera), UNE-EN 1342 (adoquines), UNE-EN 1341 (losas para pavimento exterior). Cuando el pliego del proyecto exige declaración de prestaciones específica del lote, aportamos ensayos completos: granulometría, índice CBR, equivalente de arena, Atterberg, Los Ángeles, Proctor Modificado y los demás parámetros requeridos.

Planificación logística para obra pública

En urbanizaciones grandes la logística es tan importante como el material. Coordinamos con la dirección facultativa un calendario de suministro semanal o quincenal, alineado con el ritmo de extendido y compactación. Para tramos largos de calzada o plazas grandes establecemos plan mensual con stock de seguridad en obra. La planificación reduce paradas por falta de material y permite optimizar el coste logístico por tonelada servida. Para proyectos urgentes con plazos comprometidos, mantenemos capacidad de carga rápida desde nuestras zonas de cobertura regional.

Datos para presupuestar urbanización

  • Tipo de obra (calzada, acera, plaza peatonal, plataforma industrial)
  • Categoría de tráfico (T) según pliego del proyecto
  • m² aproximados y espesores por capa
  • Plazos de obra y ritmo de extendido previsto
  • Si es obra pública, número de expediente y referencia del pliego (PG-3, PG-4, pliego municipal)
  • Documentación técnica requerida (declaración de prestaciones, ensayos específicos)

Coordinación con dirección facultativa

En obras de urbanización pública la coordinación entre suministrador, dirección facultativa y empresa instaladora es decisiva para cumplir plazos. Establecemos al inicio: calendario de muestreo, ensayos previstos por tramos, declaración de prestaciones por lote, planificación de cargas según ritmo de extendido y compactación, stock de seguridad para evitar paradas y protocolo de no conformidad. Para urbanizaciones grandes (plazas centrales, viales completos, parques municipales) trabajamos plan mensual con stock dedicado. La capacidad documental y logística diferencia un proveedor B2B serio de un proveedor general.

Errores frecuentes en obras de urbanización

Los más comunes: confundir zahorra natural (ZN) con artificial (ZA) y usar la primera donde el pliego exige la segunda (no alcanza Ev2 de proyecto), usar arena no cribada como cama de adoquines (asentamientos diferenciales en pocos meses), saltar el geotextil en drenajes con riesgo de migración de finos (colmatación rápida), usar grava lavada en lugar de tot-u en bases (sin finos no compacta), omitir la declaración de prestaciones específica del lote en obra pública (rechazo del material en recepción), y compactar tongadas demasiado gruesas (rodillo no llega al fondo). Cada error genera sobrecostes muy superiores al ahorro inicial.

Documentación técnica y declaración de prestaciones

Para cada lote de árido suministrado a obra pública aportamos: declaración de prestaciones según UNE-EN aplicable (12620, 13242, 13139, 13383 o 13043), identificación de origen y trazabilidad del material, ensayos de granulometría por tamizado, índice CBR (capacidad portante), Los Ángeles (resistencia al desgaste), Atterberg (plasticidad de finos), equivalente de arena (limpieza), Proctor Modificado (densidad máxima de referencia) y los demás parámetros que el pliego del proyecto requiera. Para obras del Estado se complementa con conformidad PG-3. Coordinamos con dirección facultativa el calendario de control en obra y la entrega documental por tramos.
